El Calendario del Proyecto

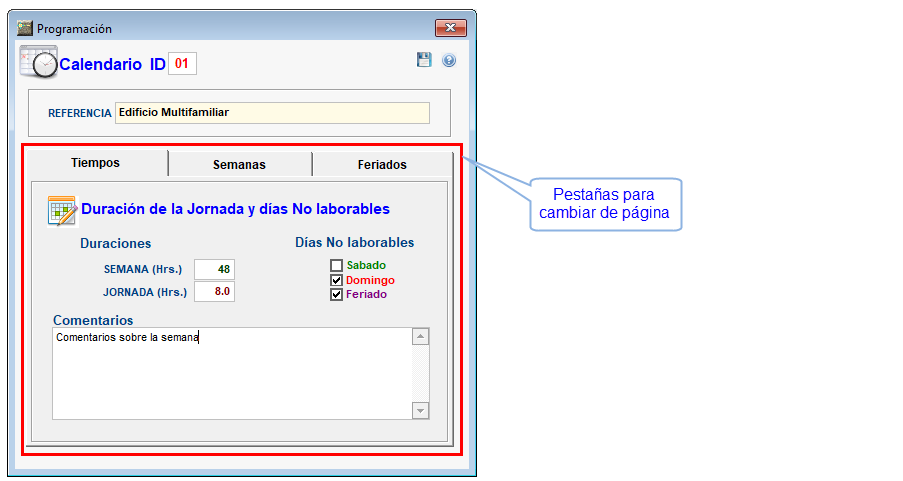

En el formulario del Calendario esta compuesto por tres páginas a la que se acceden haciendo clic en las pestañas rotuladas como: Duraciones, Semanas y Calendario.
Duraciones y días laborables
En esta página se registra información sobre las duraciones de las jornadas, semanas y también se indican los días no laborables.

Duraciones
Le indicamos al sistema la duración promedio de la jornada diaria que vamos a utilizar en la programación. Si registramos 8 en jornada diaria y 48 en la semana el sistema asume que se trabajan 6 días en la semana.
Duración de la Semana (en horas) de trabajo y por defecto se muestra el número 48.
Duración de la Jornada diaria (en horas) de trabajo. Predefinido 8 horas.
Días laborables
También debe marcar los días que no son laborables: predefinidos los domingos y feriados.
Puede añadir algunos comentarios sobre el calendario que se utilizará en la Programación y el Control de la Producción.

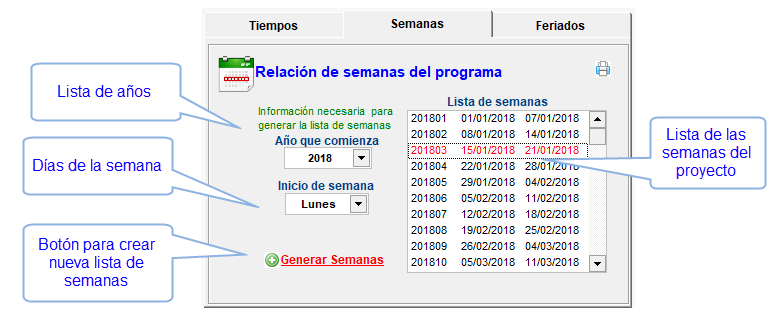

Semanas
El sistema genera su calendario de semanas que se utilizara en la Programación de la obra y también en el control de la Producción.

El procedimiento para generar una lista de semanas es el siguiente:
- Seleccione el año en que comienza el calendario. Debe ser el año en que inicia la obra, o el año anterior a su inicio, no puede seleccionarse un año posterior a la fecha que va a comenzar el proyecto.
- Seleccione el día que inicia su semana. Este día está relacionado con la fecha de inicio de su planilla. Por los general se abre el día jueves y se cierra el día miércoles. Se puede elegir cualquier día, pero tiene que guardar relación con el pago de su planilla.
- Haga clic sobre le botón
. Se genera y se muestra la Lista de semanas.
Feriados
En esta página se muestra la grilla con los Feriados que habrán durante la ejecución del proyecto.

Añadir un feriado
- Haga clic sobre el botón
. Se inserta en la grilla una fila. - Escriba el nombre del feriado.
- Si desea seguir registrando días feriados vaya al punto 1.
Modificar el nombre de un feriado
Proceda como el punto 2 de Añadir un feriado.
Borrar un feriado
- En la lista seleccione el feriado que desea borrar.
- Haga clic en el botón
. - Si desea seguir borrando vaya al punto 1.
Las horas del feriado
Es importante que ingrese el número de "horas feriado" que le corresponde a cada fecha. Estás horas están en función de la planilla. Serán utilizadas durante el control de la producción.
